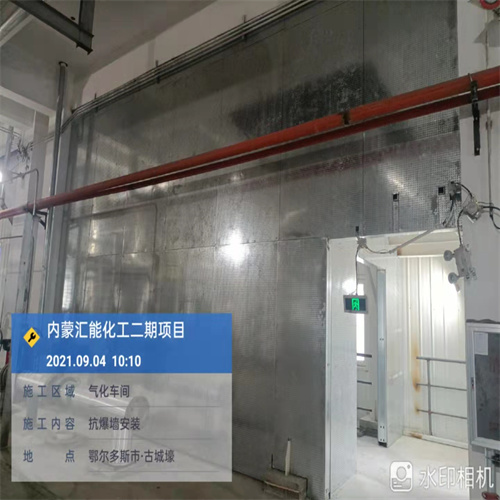

內蒙匯能化工廠抗爆墻二期項目施工
聯系人:劉倩
電話:18631820066

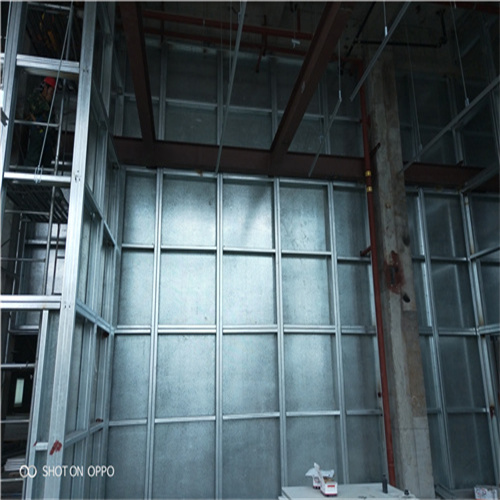

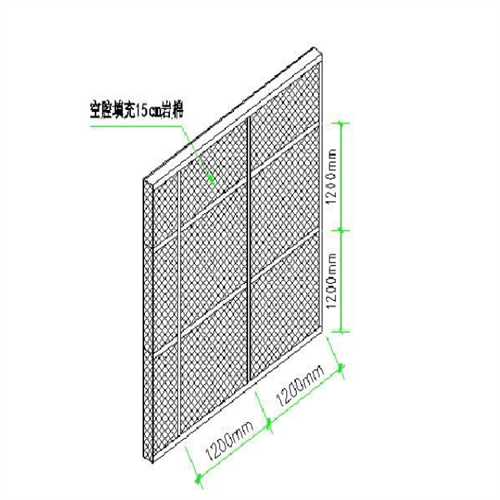

豎龍骨為鍍鋅槽鋼【12,分布間距為?1200mm;防爆墻與鋼架梁、柱、樓板連接處設置天地龍骨,天地龍骨為鍍鋅槽鋼【12;橫撐龍骨為鍍鋅槽鋼【12,?1200mm?高設置一道,以后每增加?1200mm?設置一道;門、窗洞口四周設置閉口鍍鋅槽鋼【12龍骨。防爆板與輕鋼龍骨通過?M4?自攻螺絲連接,間距為?200?毫米。當輕鋼龍骨安裝完后在龍骨上面安裝1200×2400×9.5mm?防爆板,檢查墻體與結構樓板及墻體是否有空隙,然后用防火硅銅密封膠把空隙填塞。下圖為龍骨安裝示意圖。
1、骨架安裝?

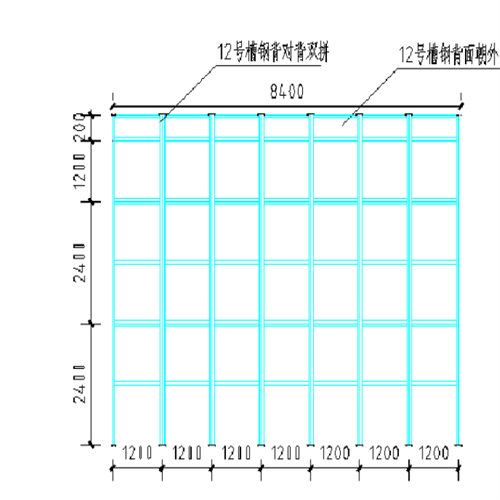

1)根據圖紙尺寸彈好槽鋼管的位置線,用?M12?膨脹螺栓把頂龍骨、底龍骨和連接結構的龍骨安裝在大梁及混凝土地面上,膨脹螺栓間距?500mm。?
2)天地骨安裝完成后,再進行豎龍骨的安裝,豎龍骨為焊接安裝。先安裝每跨的兩端,后拉線安裝中間的槽鋼,槽鋼連接處的切口要整齊,連接槽鋼豎龍骨到頂和底龍骨,可用電焊方法(先點焊,校正完畢再行焊接,焊縫要飽滿)或?螺栓方法連接。安裝后再進行校正一遍,使垂直度、平整度達到規范要求。?
2、防銹漆、防火涂料的施工?
防爆墻骨架安裝焊接完成后,進行外露鐵件的除銹打磨工作,清理干凈,經監理驗收合格,方可進行防銹漆的涂刷。龍骨底漆為防銹底漆兩遍,面漆為防火涂料。?

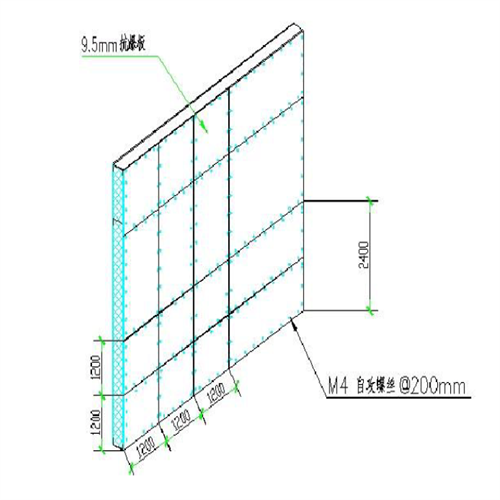

3、外側防爆板的安裝?
1)待骨安裝完成,經監理驗收合格,方可進行防爆板的安裝;?
2)防爆板采用橫排法施工,然后用?M4?的自攻螺絲固定;?
3)防爆板接頭處的需進行打磨處理。?

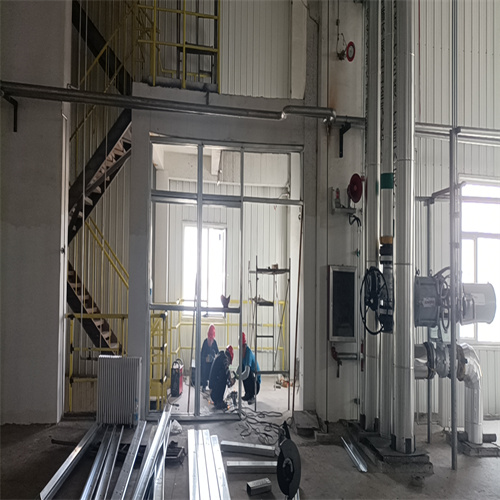

4、保溫棉安裝?
外側防爆板安裝后,安裝?150mm?保溫棉,安裝應符合規范要求。?
5、內側防爆板的安裝?
1)待外側防爆板安裝完成,經監理驗收合格,方可進行內側防爆板的安裝;?2)防爆板采用橫排法施工,然后用?M4?的自攻螺絲固定;?3)防爆板接頭處的需進行打磨處理
抗爆墻工程防爆系統材料進場檢驗?
1、輕鋼龍骨主件:主龍骨、副龍骨應符合設計要求。?
2、輕鋼骨架配件:支撐卡、連接件、固定件、附墻龍骨等附件應符合設計要求。?
3、緊固材料:射釘、膨脹螺絲、鍍鋅自攻螺絲等應符合設計要求。?
4、填充防火材料:按設計要求選用。
5、防爆板材:防爆板采用9.5mm?抗爆板。?
6、主要機具:直流電焊機、電動無齒鋸、手電鉆、螺絲刀、射釘槍、線墜、靠尺等。
?7、材料的進場要求應滿足施工現場的進度需要,對進廠的材料做好成品保護,防止踐踏避免成品的污染,卸車的時候輕拿輕放,避免損壞。鍍鋅方管進廠以后檢查其本身是否損壞,經驗收以后方可進行安裝。?
8、對于進場主材的品種、規格、性能等應符合現行產品標準和設計要求。應檢查產品質量合格文件、及產品檢驗報告。并及時進行報審,經監理公司審批以后,方可進行安裝。對發現有質量問題的材料要求退場。
